시놀로지 NAS에서 볼륨 1 드라이브에 비정상 정전이 발생했다는 알림을 받아 파일 시스템 검사를 했습니다. 검사 중에는 볼륨이 마운트 해제되어 쓸 수 없고, 2TB RAID 1 볼륨 기준 2분이 안 걸렸습니다.
1. 증상
NAS에서 드라이브에 비정상 정전이 발생했다는 알림이 왔습니다. 로그인해 보니 위젯에도 경고가 떠 있었습니다.

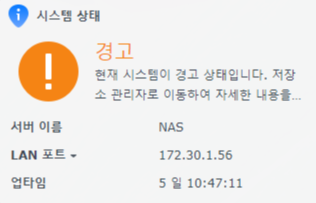

위젯의 경고 표시
저장소 관리자에 들어가 보니, 볼륨 1의 드라이브에서 비정상 정전이 발생해 파일 시스템 검사가 필요하다고 나왔습니다.

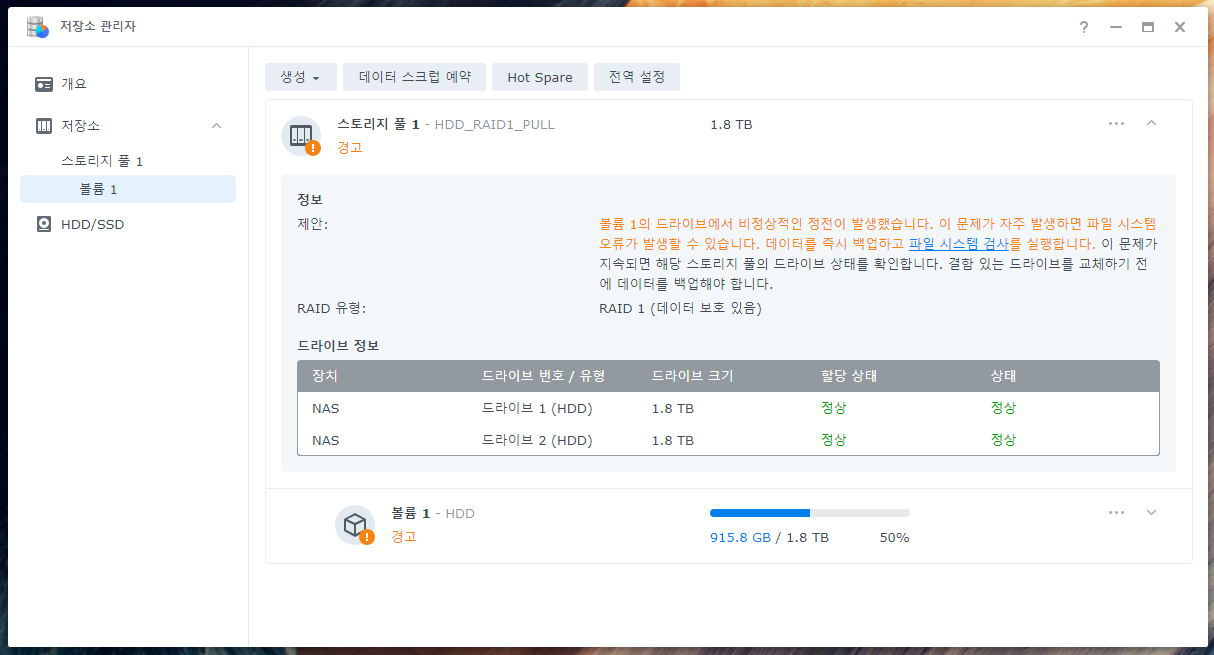

저장소 관리자의 볼륨 1 경고
2. 작업 전 확인할 것

- 구성 백업: 만일에 대비해 시스템 구성을 먼저 백업했습니다.
- 데이터 백업: 매일 백업을 받고 있어서, 최근 백업이 정상적으로 끝났는지만 확인했습니다.
- 서비스 중단: 검사하는 동안 볼륨이 분리되어 데이터와 서비스를 쓸 수 없습니다.

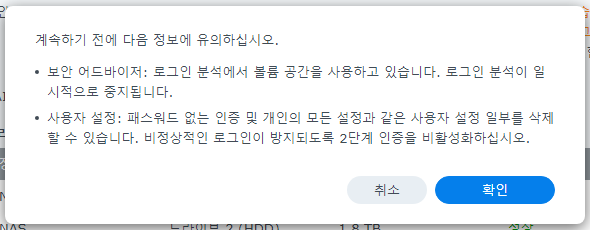

- 2단계 인증: 비정상적인 로그인을 막기 위해 검사 전에 2단계 인증을 비활성화하라는 안내가 나옵니다.
3. 작업 과정
3.1 파일 시스템 검사 시작
파일 시스템 검사를 누르면 주의 문구가 나옵니다. 내용을 확인하고 진행합니다.

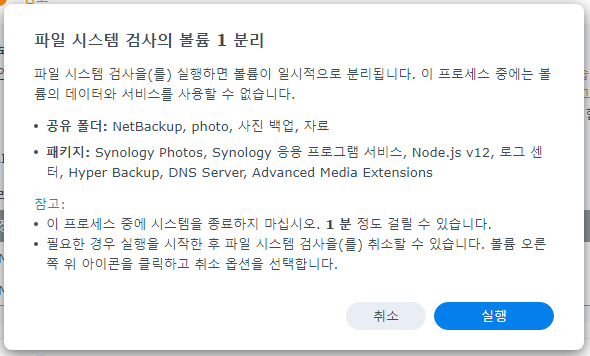

파일 시스템 검사 주의 안내
3.2 볼륨 마운트 해제와 검사
먼저 볼륨이 마운트 해제되고, 이어서 파일 시스템 검사가 실행됩니다.

볼륨 마운트 해제 중

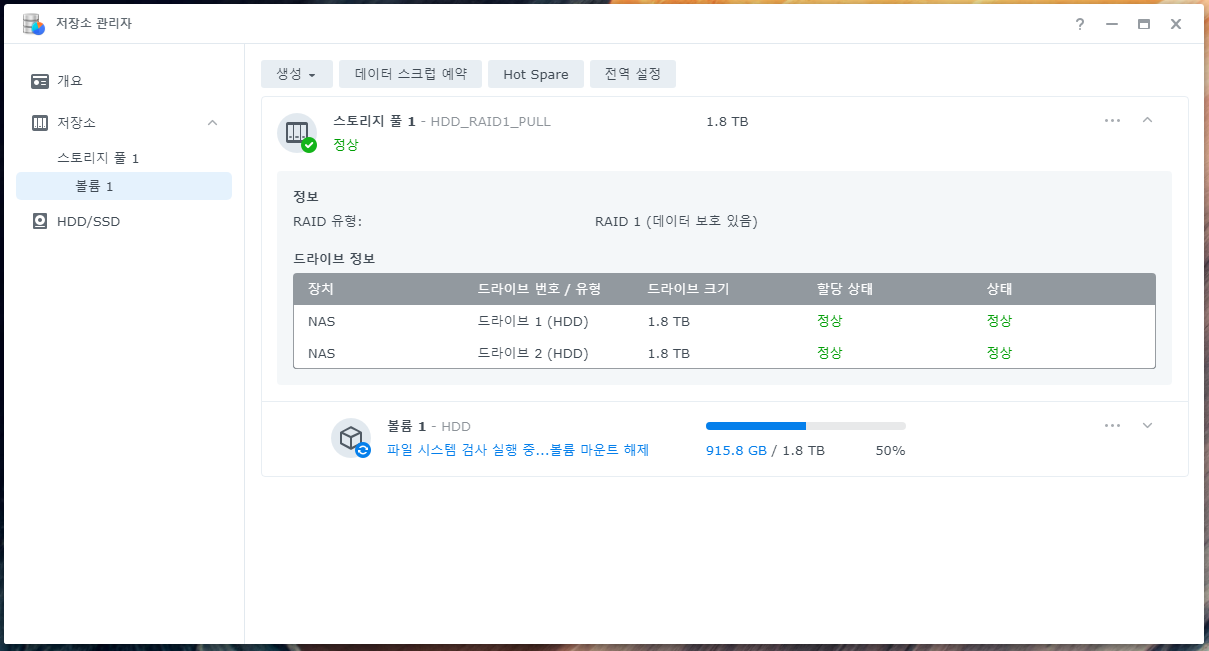

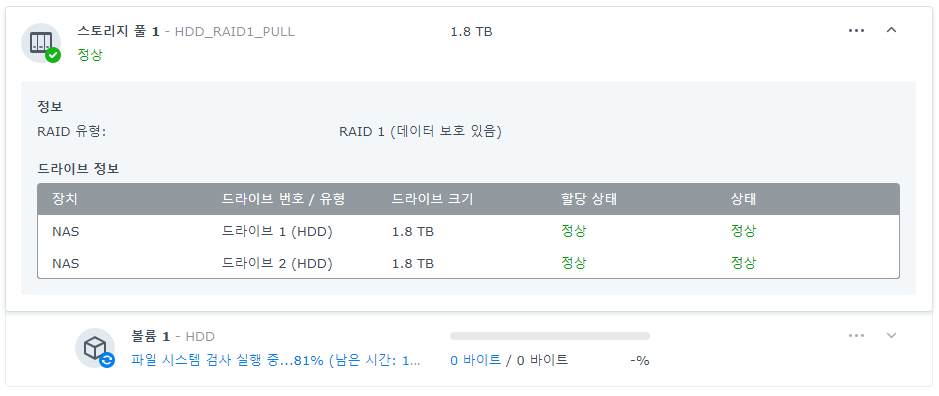

파일 시스템 검사 실행 중
4. 결과
2TB RAID 1 볼륨에서는 2분이 안 되어 검사가 끝났습니다. 특이사항이 없으면 볼륨이 다시 마운트되어 정상 상태로 돌아옵니다.

검사 완료 후 정상 상태
5. 정리
- 비정상 정전 알림이 오면 저장소 관리자에서 파일 시스템 검사를 할 수 있습니다.
- 검사 중에는 볼륨을 쓸 수 없으니 백업을 확인하고 사용량이 적은 시간에 진행하는 게 좋습니다.
- 소요 시간은 용량에 따라 다르며, 2TB RAID 1 기준 2분 미만이었습니다.
728x90
